互联互通亦庄数据中心
  • 首页
  • 关于我们
    • 公司简介
    • 公司荣誉
  • 新闻动态
    • 机房动态
    • 行业资讯
  • 产品展示
    • 服务器托管
    • 机柜租用
    • 带宽租用
  • 解决方案
    • 企业组网方案
    • 机房迁移方案
  • 联系我们
首页 > 解决方案 > 机房迁移方案

机房迁移实施方案

作者:小编 更新时间:2022-06-08 点击数:

一、 机房迁移概述

网络系统迁移具有时间短、系统结构复杂、测试时间长、设备繁多价格昂贵、层次复杂等特点。本项目迁移,时间非常紧,且设备间的稳定性也是一个考验。因此,必须协调好各单位人员的关系,齐心协力才可能在预定时间内完成迁移工程。

本方案是以尽量不影响 日常工作或将影响降低到最低为前提的情况下制定的,即在休息日前开始迁移工作,到工作日以前完成整个服务器、网络设备的迁移、安装及测试。并且在开机以后,继续跟踪系统的运行情况,随时处理系统运行的异常情况。当然,在设备运维等各方面人员的充分协调及配合下才能完成本次迁移任务。

二、 迁移规划

根据规划需求安排,现将广州黄埔四层机房内设备原封不动的迁移至三层机房;三层机房重新布放设备间互联线缆,设备数量及线缆规格型号如下:

服务类别

设备类型

数量

设备搬迁

服务器

141

设备搬迁

接入层交换机

23

设备搬迁

核心交换机

2

支架安装

L型支架

354

电源线调整

336

光缆铺设

4

ODF安装+熔纤

24芯*4
12芯*4

8

尾纤布线

LC-LC多模/单模合计

362

网线布线

六类蓝色网线

158

主要根据迁移前的需要制定,主要详细了解当前系统设备情况,系统运行情况。针对所了解情况制定详细迁移方案以及应急方案。

1. 专业工程师了解用户现在机房的现状以及迁移后的具体要求。充分考虑在实施过程中可能出现的各种情况,定制详细可行性的迁移实施计划,将机房迁移工作对用户的影响降至最小。

2. 在迁移过程中需要运维技术人员密切配合。

3. 为保证迁移工作顺利、有序、安全的进行将制定详细的迁移流程,进行细致的分工。

4. 迁移工作中的每项工作原则最少安排2人,以保证工作的准确性。

三、 详细实施方案

本次设备迁移共6小时时间,时间较为紧张。我们将尽量细化任务安排保证工作顺利进行。

为了迁移能按时顺利进行,并且在迁移后能够保证设备正常运行,我们制定了一系列简单明了的工作表,帮助工程实施人员确定各种迁移工作中要执行的工作是否完成。避免工作失误,避免造成迁移工作的延误。

1. 实施流程:

2. 目的机房的要求:

1)、需要在迁移前检查目的机房的必要设备设施是否符合要求,如机房UPS、机房制冷设备、宽带接入、所需IP地址、及静电地板等是否符合要求。

2)、根据原有设备位置,在新机房内重新布放网线、光纤等设备互联线,保证设备迁移下来后在极短的时间内恢复数据流量。

3. 设备关机迁移前准备工作

设备迁移前的准备工作是非常重要和必要的,因为根据我们的经验,设备在长时间开机后关机会有意外故障导致不能开机或其他硬件故障情况发生。同时也有可能由于网络连接错误导致服务器启动后不能对客户正常服务。所以数据备份,连接端口标识,地址规划,备件准备都是非常必要的。

4.数据备份

数据备份需要迁移负责人和系统管理人员在设备迁移前进行备份。这次备份是迁移前的最后一次备份,是必须认真完成的一项工作。是在设备出现故障后能否快速恢复的保证。备份包括服务器的数据备份。网络设备的配置文件备份等。

5. 设备标记

如果设备没有名称,需要为设备编制名称,并在每台设备上用标签打印纸标记名称。

6. 设备的关机下架搬运

设备关机需要按照正常规则正常关机,PC服务器需要先停服务后关机的要注意先停服务再关机。小型机磁盘阵列按照操作规程按顺序执行每步操作完成关机。

在关机后所有设备按从上到下的顺序拆卸,下架人员为我公司有多年施工经验的专业人员。要求下架时先将所有线缆拆除,所有设备要轻拿轻放,以免造成不必要的损失,设备下架后放在指定区域由搬运人员运送到目的机房。

搬运过程如果要用运输工具要在设备与运输工具间加垫缓冲物,以免在运输过程中震动过大,造成设备配件松动。

7. 设备上架

设备上架按照下架相反程序操作。

上架要按照双方提前设计好的位机柜布置图上架,布置图需要设计合理,节省空间,便于维护,美观。

8. 设备上电运行

设备上架后,电源线及数据线恢复;开机运行,运维人员对设备进行数据压力测试,达到要求后,启用正式数据,机房设备迁移完成。

9. 施工计划

数据中心IDC机房搬迁计划

日历天

1

2

3

4

5

序号

项目内容

持续时间(小时)

天

天

天

1小时

2小时

3小时

4小时

5小时

6小时

天

1

现场勘查制定搬迁流程

1个日历天

2

三楼新机房综合布线

3个日历天

3

原有机房设备登记、打印标签

2个日历天

4

设备数据备份

2个日历天

5

设备断电、断网

2个小时

6

服务器设备下架、搬运

3个小时

7

设备上架

2个小时

8

设备网络、电力恢复、线缆绑扎

2个小时

9

设备运行保障

1个日历天

四、 应急处理

在设备迁移后出现异常情况时现场技术人员立即检查设备,检查故障现象,确定故障位置。

硬件故障在备件准备范围内的立即更换,不在范围内的立即使用备用设备最短时间内启用备用设备。由于配置数据或系统不能启动的立即使用系统光盘备份数据等先前准备的备用工具软件系统软件重新按装或恢复。

五、案例

我公司一直致力于服务各大网络公司IDC机房的网络建设及设备搬迁工作,服务过的公司有:京东、爱奇艺等一线网络公司。

案例:

1、京东汇天网络IDC机房综合布线

2、京东有孚IDC机房综合布线;

3、京东廊坊润泽IDC机房综合布线

4、爱奇艺天津铜牛IDC机房综合布线

5、京东廊坊联通IDC机房设备搬迁至北京汇天网络IDC机房

案例照片:

数据中心布线

数据中心冷通道内

服务器设备电源线及数据线连线

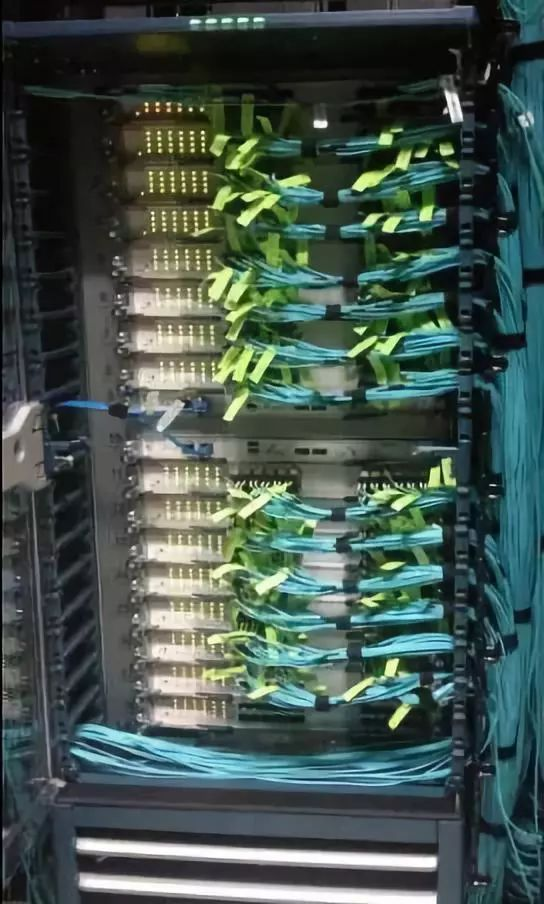

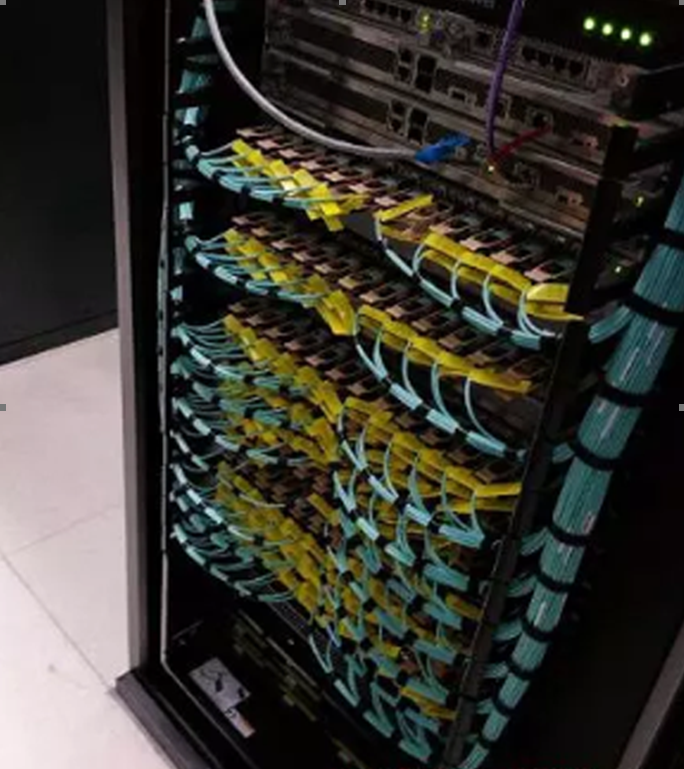

核心交换机跳线

核心交换机跳线

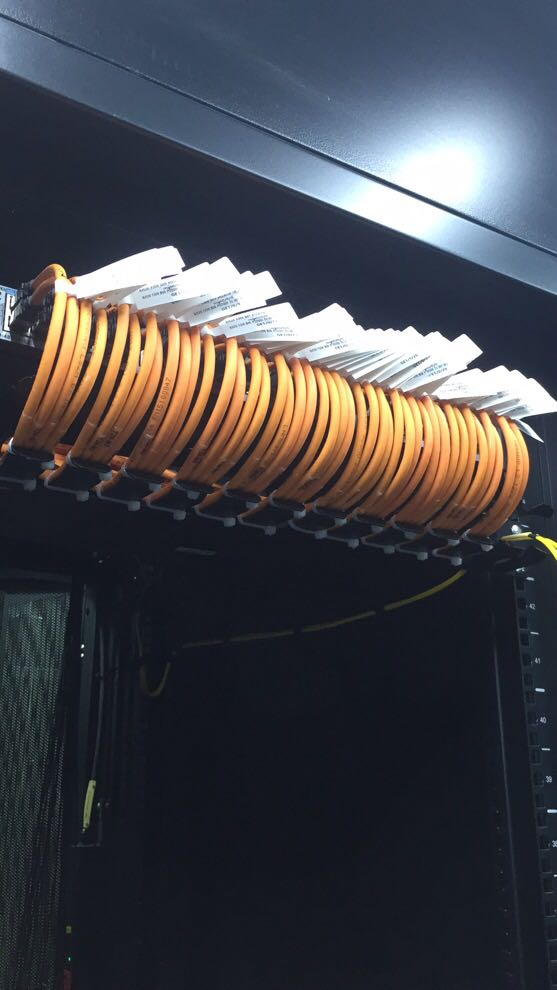

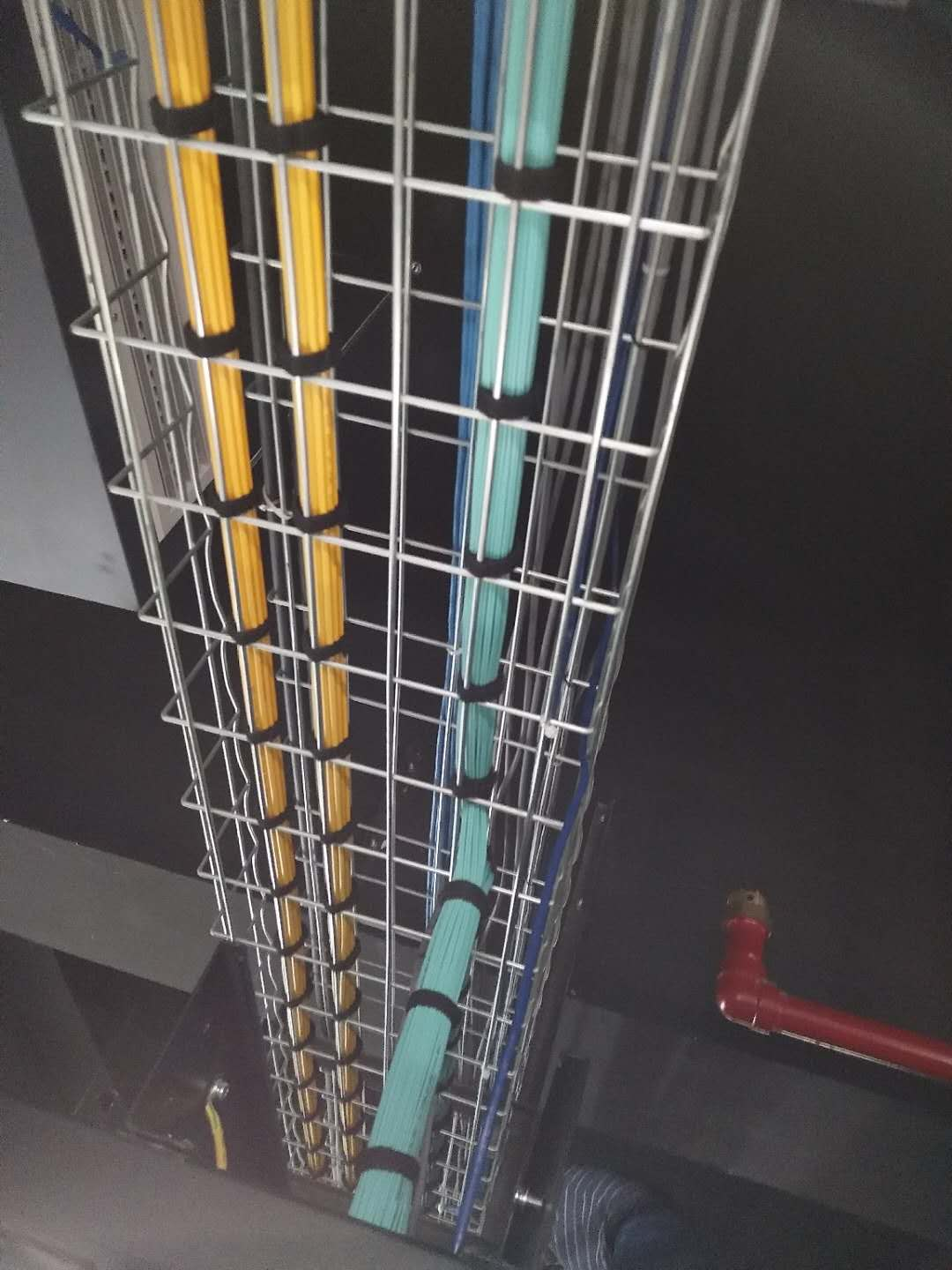

桥架光纤布线绑扎

桥架网线布线绑扎

带外管理设备跳线及标签

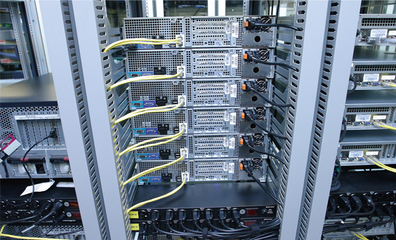

服务器设备后面跳线及电源线

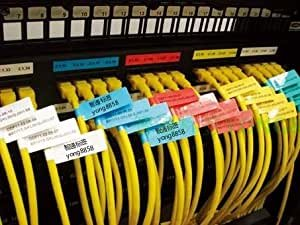

设备跳线及标签

加入收藏
Tag: 机房迁移实施方案
上一篇:暂无
下一篇:暂无
返回列表

随便看看

  • 机房迁移实施方案

产品推荐

北京联通G口带宽价格

北京联通G口带宽价格

北京GP多线带宽价格

北京GP多线带宽价格

北京移动G口带宽价格

北京移动G口带宽价格

北京亦庄机房100M独享托管价格

北京亦庄机房100M独享托管价格

亦庄北控机房10M独享托管价格

亦庄北控机房10M独享托管价格

  • QQ咨询
    QQ客服
  • 微信咨询
  • 在线客服
    在线客服
  • 电话咨询
    13436973572
    13436973572
  • 关于我们

    • 公司简介
    • 公司荣誉
  • 新闻动态

    • 机房动态
    • 行业资讯
  • 产品展示

    • 服务器托管
    • 机柜租用
    • 带宽租用
  • 解决方案

    • 企业组网方案
    • 机房迁移方案
  • 北京海淀苏州街长远天地大厦B1座6层

    13436973572

    80@linktom.com

  • 扫码享优惠

  • 友情链接
北京中经云机房 北京望京机房 长沙云谷移动机房 北京酒仙桥M8机房 北京大族企业湾机房 深圳百旺信机房 广州大学城机房 广州大学城机房 北京永丰机房
北京亦庄机房,亦庄北控机房,亦庄服务器托管,亦庄机柜租用 京ICP备2021040950号-17
SiteMap
